您的瀏覽器不支援JavaScript功能,若部份網頁功能無法正常使用時,請開啟瀏覽器JavaScript狀態
友善列印 :
請利用鍵盤按住Ctrl + P開啟列印功能
字級設定 :
IE6請利用鍵盤按住ALT鍵 + V → X → (G)最大(L)較大(M)中(S)較小(A)小,來選擇適合您的文字大小,
而IE7或Firefox瀏覽器則可利用鍵盤 Ctrl + (+)放大 (-)縮小來改變字型大小。
跳到主要內容
:::
網站導覽
|
回首頁
|
English
|
民意信箱
|
常見問答
|
訂閱電子報
|
推動永續發展專區
|
RSS
|
字級
小
中
大
功能選單
全站搜尋
認識經濟部
展開認識經濟部選單
首長簡歷
副首長簡歷
經濟部沿革
經濟部組織
標誌理念
歷任部長
經濟部影音簡介
新聞與公告
展開新聞與公告選單
本部新聞
即時新聞澄清
首長行程
活動訊息
就業資訊
訊息公告
多媒體
獎項數位資訊專區
新聞與公告檢索
重要談話報告與政策
展開重要談話報告與政策選單
重要談話
施政報告
施政計畫
重大政策
法規及訴願
展開法規及訴願選單
法規命令草案年度立法計畫專區
主管法規查詢系統
草案預告
本部相關法規
訴願決定查詢
便民服務
展開便民服務選單
申辦業務
常見問答
意見信箱
公文檔案
雙語辭彙對照
經濟統計
展開經濟統計選單
最新統計
外銷訂單
工業生產
批發零售及餐飲
工廠校正營運調查
產經情勢分析
其他本部及所屬統計
資訊園地
展開資訊園地選單
資訊公開
資料開放
出版品
相關連結
性別平等專區
兩公約人權教育專區
企業與人權專區
人權工作小組專區
災害應變知識區
勞務承攬派駐勞工內部申訴管道專區
安全及衛生防護專區
經濟部永續發展專區
網站導覽
回首頁
English
民意信箱
常見問答
訂閱電子報
推動永續發展專區
RSS
全站搜尋
首頁
新聞與公告
本部新聞
請按Ctrl+P即可列印
請按Ctrl+P即可列印.
:::
本部新聞
2026-06-16 15:50
台灣電力公司
台電離岸風電二期標案符合市場成本 將持續協調確保順利完工
點閱數
:
712
有關外界關心台電離岸二期工程進度,台電表示,離岸風電工程除了風機安裝,還包括許多更艱鉅的水下工程;目前關鍵陸、海域工程皆已完成,整體進度達9成,剩下30部風機安裝僅是最後一哩路。台電強調,外界批「綠能煉金術」卻又指「標案價格偏低」,邏輯顯有矛盾。此案招標參考主管機關公告成本,符合市場行情。後續受疫情及國際情勢影響,成本上漲情況經工程會調解,台電亦追加工程物價調整款55億元。將持續協調承攬商與風機系統商,確保工程及早順利完工。
台電說明,台電離岸二期風場招標金額基準參考2019年主管機關公布的離岸風電單位成本,符合當時市場行情,無偏低情況。後續因新冠疫情、烏俄戰爭等因素影響,經工程會調解建議,台電追加工程物價調整款55億元,並採監督付款方式辦理。

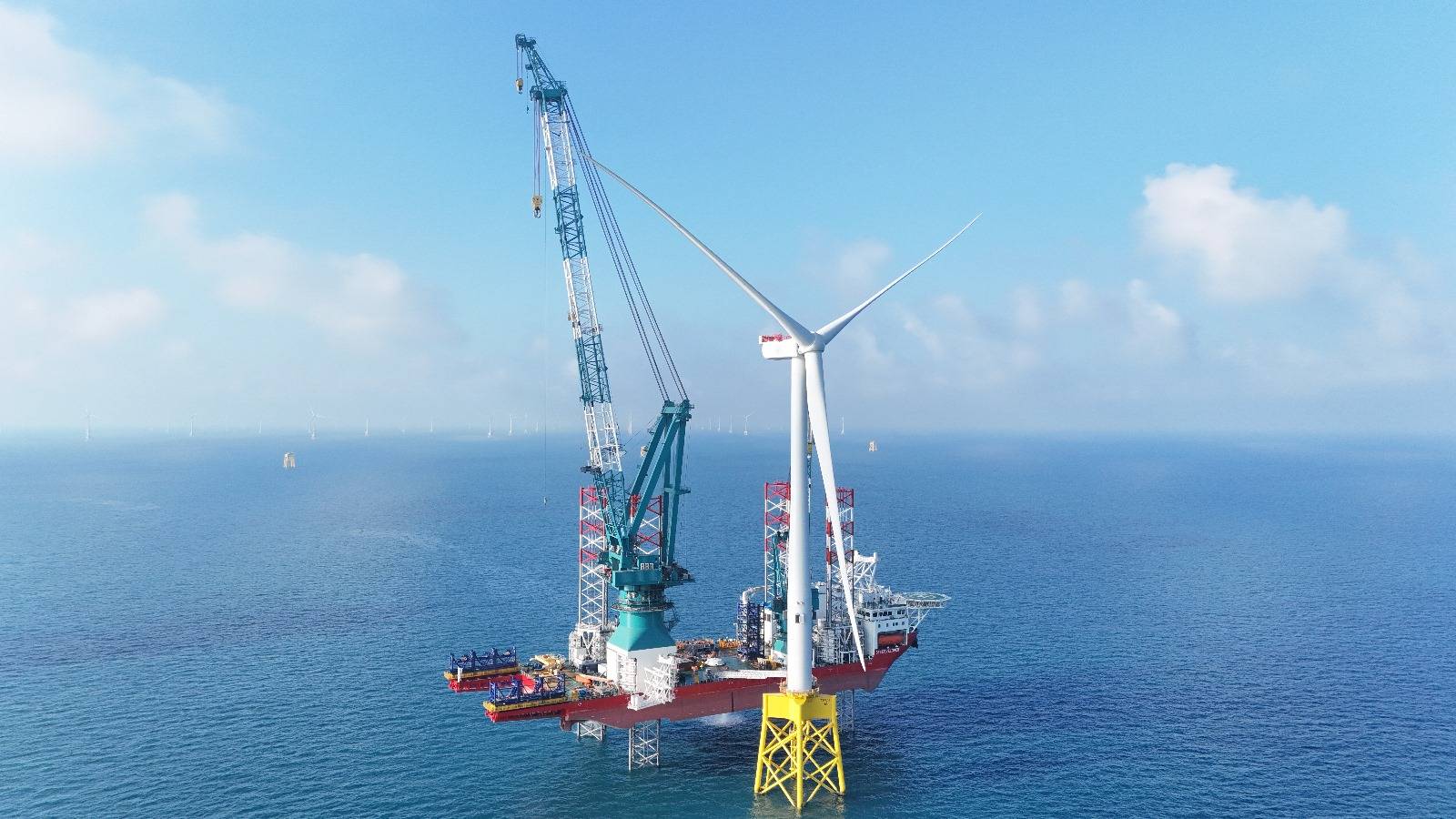

針對工程進度,台電指出,離岸風電工程並非只有立起大家熟悉的海上風機,更涵蓋艱鉅的水下工程如水下基礎打樁、海底電纜鋪設等作業。離岸二期目前進度達9成,已完成包含陸域、海事等各項核心工程,包含風機基樁、水下基礎、海陸電纜、海上變電站、電器室、SCADA監控與數據採集系統等設計、製造與安裝,風機部分則已完成31部塔架、機電設備、機艙及葉片等關鍵預組裝,並有1部已完成安裝。目前剩餘工作僅有30部風機吊裝作業以及部分風機間海纜鋪設。
台電表示,離岸二期工程承攬商為富崴能源,非森崴能源,不應將單一工程履約情形逕與母公司經營混為一談。台電將持續與富崴商議處理,確保工程順利完工。
發言人:黃美蓮專業總管理師
聯絡電話:(02)2366-6271/0922-696-383
Email:
[email protected]
業務聯絡人:再生能源處蔡英聖處長
聯絡電話:(02)2365-1898/0988-980-032
Email:
[email protected]
相關內容
本部新聞
台中電廠二期燃氣攸關「增氣減煤」 台電將配合環境部 力拚早日無煤
2026-10-08
台灣電力公司
本部新聞
回應富崴離岸二期指控 台電:應富崴要求依約接管 風機所有權屬台電 保留款機制屬公共工程基本規範 須待驗收合格後給付
2026-10-07
台灣電力公司
本部新聞
運轉36年功成身退!台電台中燃煤1、2號機啟動拆除 今辦祈福儀式
2026-10-07
台灣電力公司
本部新聞
台電攜手台機社合辦電力學校座談 提5大對策與用戶顧好電力韌性最後一哩路
2026-10-05
台灣電力公司
本部新聞
氣價飆漲台電吸收 預算撥補顧民生 盼國會與各界支持追加預算
2026-10-04
台灣電力公司
本部新聞
台電80周年雙喜臨門! 47屆聯合婚禮見證80對新人成家 累計促成2千對佳偶
2026-10-03
台灣電力公司
本部新聞
離岸風電 台電:一期可用率逐年攀升 二期拚年底完工 電網強化力求最大效益
2026-10-02
台灣電力公司
本部新聞
針對離岸二期爭議富崴指控 台電:公然說謊 踐踏合約 阻撓施工
2026-09-29
台灣電力公司
本部新聞
離岸二期履約爭議 台電就風機工程款、施工遭阻撓及所有權提出說明
2026-09-29
台灣電力公司
本部新聞
歷經26年推動!台電松湖變電所開工 打造台北東區關鍵電力樞紐
2026-09-24
台灣電力公司
首頁
新聞與公告
本部新聞
請按Ctrl+P即可列印
